加士居道天橋隔音罩夜間組裝工程
加士居道天橋隔音罩工程為中九龍幹線-油麻地東工程下的其中一項主要項目。隔音罩長約550米,覆蓋一段由油蔴地天主教小學對出至彌敦道的加士居道天橋。工程期間,承建商會佔用部分加士居道天橋及渡船街的行車線,以進行隔音罩的組裝工程。
隔音罩的組裝工程須在夜間進行,承建商會使用最寧靜可行的作業方法,包括採取相應的噪音緩解措施和使用低噪音器械等,並會提醒工作人員盡量降低音量,以減低對附近居民的影響。
透過建築信息模擬技術,工程團隊採用了可供製造及裝配的設計,使大部份製造及組裝工序能於日間預先完成,從而把夜間現場施工程序減至最少。受惠於建築信息模擬技術,工程的施工計劃亦得以優化,大大提升工程效率。

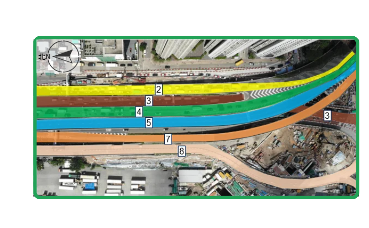

鑑於加士居道天橋為九龍區的主要幹道,為減少對交通的影響,有關組裝工程須在夜間進行。夜間工程期間,承建商會因應當日組裝工程的位置,封閉加士居道天橋及渡船街的相關行車線及實施相應的臨時交通安排(見下列臨時交通安排一、二、三)。
為減少對駕駛人士帶來的不便,承建商在規劃每日的組裝工程時,會盡量避免頻繁地更替臨時交通安排。屆時,有關地點亦會設置適當交通指示牌,以指導駕駛人士。

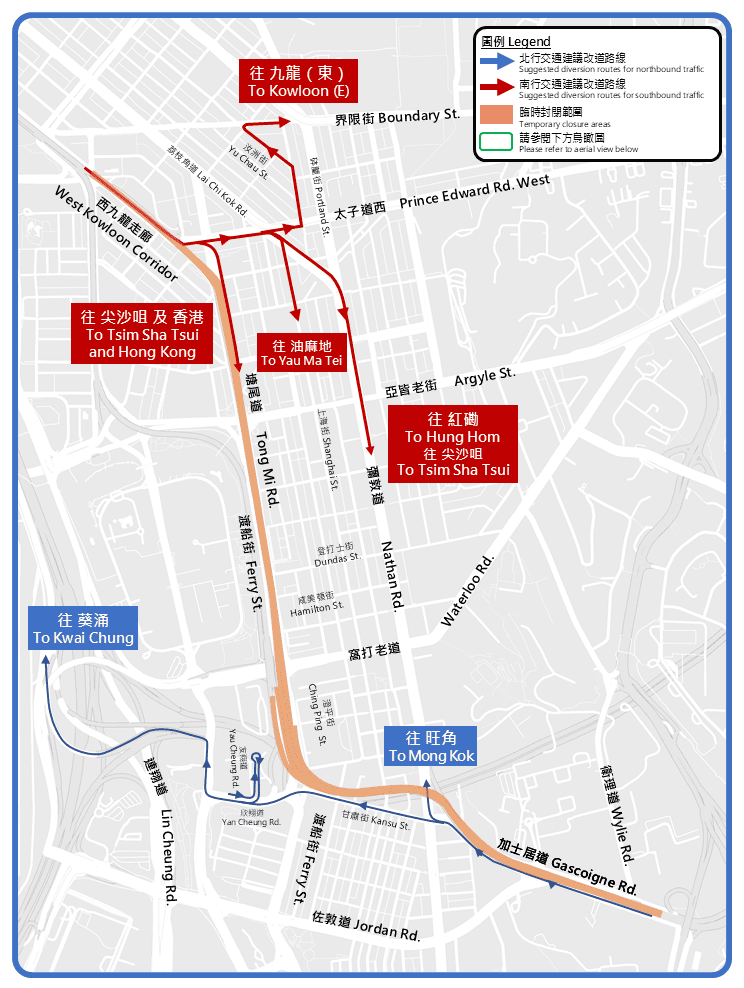

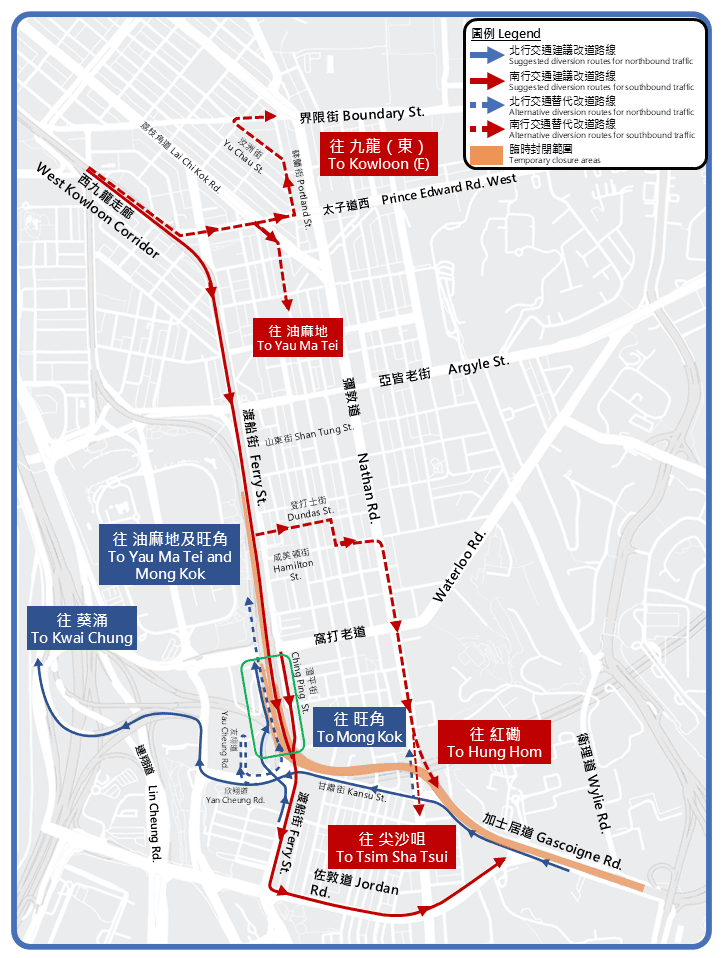

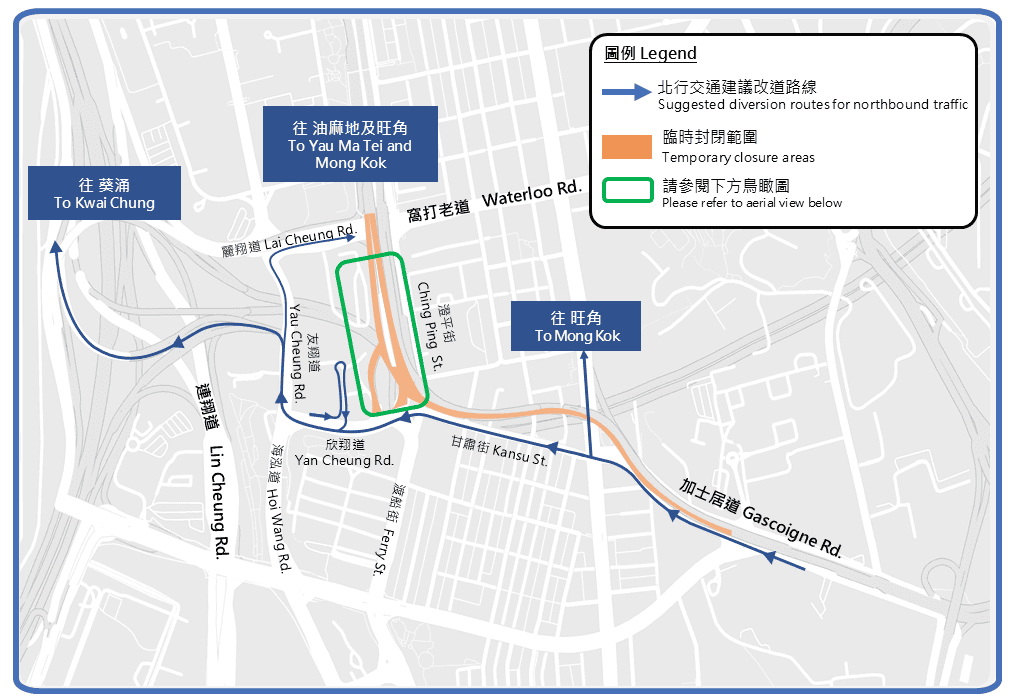

在臨時交通安排實施期間,駕駛者請留意現場臨時交通指示牌以便前往相應目的地。有關臨時交通安排及改道路線詳情可參閱中九龍幹線交通通告及運輸署通告。
實施日期
2022年5月起
實施時間
每日凌晨0時至早上6時*
*承建商會因應實際情況(例如工程對交通的實際影響)繼續優化組裝工程的施工時間及工序,務求提升工程效率及縮短整項組裝工程的工期。
為配合臨時交通安排,以下公共巴士路線將作出相應調動,乘客可留意公共交通服務營辦商適時張貼的告示,以了解具體安排。
九巴
N368
如對工程有任何查詢,可透過以下方法聯絡我們:
電郵
夜間當值工程師熱線
(晚上10時至凌晨6時)
24小時電話熱線
有關臨時交通安排資訊,將會適時透過不同渠道向公眾發放,如中九龍幹線項目網頁以及運輸署的網頁等。
